Вы когда-нибудь видели, как электрик ругается на плиточника за то, что тот положил кафель поверх только что проложенных проводов? Или как маляр пытается закрасить свежие пятна краски на полу, который еще не успел высохнуть после стяжки? Это классические ошибки тех, кто начинает ремонт «на глаз», без четкого плана. Результат всегда один: перерасход бюджета, срывы сроков и нервы, которые уже не вернуть.
Ремонт - это не творческий хаос, а строгий технологический процесс. Если нарушить последовательность работ, придется вскрывать стены, сбивать пол или менять мебель. В этой статье мы разберем идеальный алгоритм действий для капитального ремонта квартиры в новостройке или вторичном жилье. Следуйте этому плану, и ваш ремонт пройдет гладко, без переделок и лишних трат.
Этап 1: Подготовка, дизайн-проект и смета
Прежде чем взять в руки молоток, нужно сесть за стол. Самая частая ошибка новичков - покупка материалов до того, как они поняли, где будет стоять диван или какой высоты будет подиум. Без дизайн-проекта вы будете принимать решения по ходу дела, а это гарантирует несоответствие стилей и цветов.
Дизайн-проект - это не просто красивые картинки. Это техническая документация, которая включает планы расстановки мебели, схемы освещения, раскладки плитки и спецификации материалов. Именно этот документ становится инструкцией для всех подрядчиков.
Следующий шаг - составление сметы. Не верьте словам прораба «примерно столько». Смета должна быть подробной: количество листов гипсокартона, метраж кабеля, литры клея. Закладывайте запас 10-15% на непредвиденные расходы (например, если старая штукатурка окажется сыпучей, и ее придется полностью удалять).
- Определите стиль и функциональные зоны.
- Составьте план перепланировки (если нужна) и согласуйте его в БТИ или ЖЭК.
- Закажите точную смету у бригады или составьте самостоятельно по проекту.
- Зарезервируйте бюджет на случай форс-мажоров.
Этап 2: Демонтажные работы и подготовка помещения
Теперь можно переходить к разрушению. Этот этап самый грязный, шумный и пыльный. Главная задача - освободить помещение от всего лишнего и подготовить поверхности к новым материалам.
Если вы делаете ремонт во вторичке, здесь придется поработать основательно:
- Демонтаж старой отделки: снятие обоев, покраски, старой плитки, линолеума и ламината.
- Разнос перегородок (если есть проект перепланировки). Помните: несущие стены трогать нельзя!
- Удаление старых сантехники, труб и электропроводки до гофры или щитка.
- Снятие старых оконных рам и дверей.
После демонтажа важно проверить состояние стен, пола и потолка. Измерьте углы и уровни. Если кривизна стен превышает 1-2 см, вам потребуется выравнивание. Если полы неровные - заливка стяжки. Эти данные критически важны для закупки материалов на следующем этапе.

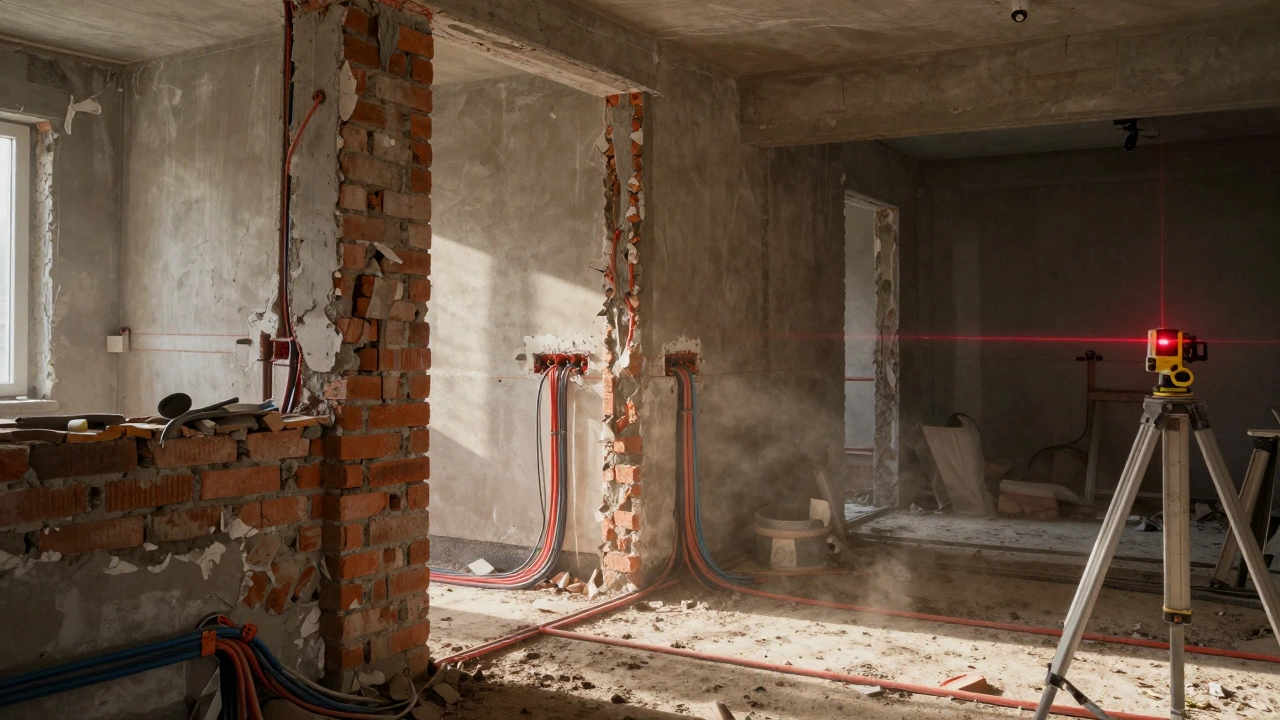

Этап 3: Инженерные системы (черновые коммуникации)
Это «кровеносная система» вашей квартиры. Скрытые коммуникации сложнее всего заменить после завершения ремонта, поэтому экономить на материалах здесь нельзя. Работы идут параллельно или сразу после демонтажа.
Электропроводка прокладывается первой. Мастер штробит стены под кабель-каналы, устанавливает подрозетники и протягивает провода. Важно заранее продумать расположение розеток и выключателей с учетом будущей мебели. Например, розетка над рабочей зоной кухни не должна быть закрыта навесными шкафами.
Параллельно решаются вопросы водоснабжения и канализации. Меняются стояки (если это возможно), прокладываются новые трубы из полипропилена или металлопластика. Устанавливаются инсталляции для унитаза и душевые поддоны. Все эти конструкции будут скрыты за стенами, поэтому их надежность проверяется давлением воды перед закрытием.
На этом же этапе делается шумоизоляция пола и стен, особенно если вы живете в многоквартирном доме. Звукоизоляционные маты крепятся к стенам и потолку, создавая барьер для соседей сверху и снизу.
Этап 4: Черновая отделка стен, полов и потолков
Когда инженерия готова, начинается самая трудоемкая часть - создание ровных поверхностей. Этот этап определяет качество всей дальнейшей отделки. Кривые стены испортят вид любой дорогой плитки или обоев.
Работы выполняются в такой последовательности:
- Стяжка пола. Заливается бетонная смесь или укладывается сухая стяжка. Пол должен быть идеально ровным. После высыхания стяжку грунтуют и защищают пленкой от влаги и пыли.
- Штукатурка стен. Стены выравниваются по маякам цементно-песчаной смесью. Для сложных углов используются металлические профили. Штукатурка создает прочную основу для финишной отделки.
- Гипсокартонные конструкции. Монтируются ниши, арки, короба для труб, фальш-стены. Каркас из профилей обшивается листами ГКЛ.
- Черновой потолок. Шпаклюются трещины, наносится грунтовка. Если планируется натяжной потолок, на этом этапе монтируется металлический профиль для крепления ткани или пленки.
Важно помнить: все черновые работы создают много пыли. Поэтому окна должны быть плотно закрыты, а вход в квартиру - заблокирован для посторонних.
Этап 5: Чистовая отделка
Теперь квартира начинает приобретать жилой вид. Порядок работ здесь важен, чтобы не испачкать готовые поверхности. Главное правило: работаем сверху вниз и от грязного к чистому.
- Шпаклевка стен и потолков. Гладкая шпаклевка наносится тонким слоем, затирается сеткой и грунтуется. Это основа для покраски или поклейки обоев.
- Укладка напольного покрытия. Сначала кладется плитка в ванной и на кухне (она тяжелая и требует аккуратности), затем ламинат или паркет в комнатах. Ламинат укладывается последним, чтобы не повредить его при перевозке других материалов.
- Поклейка обоев или покраска стен. Обои клеятся до установки плинтусов. Краска наносится в два-три слоя. Потолки красятся или натягиваются на этом этапе.
- Монтаж межкомнатных дверей. Двери ставятся после чистовой отделки стен, но до укладки плинтусов. Это позволяет точно подогнать наличники к стене.
Обратите внимание: если вы используете моющиеся обои или виниловые панели, их можно клеить немного раньше, но лучше следовать классической схеме, чтобы избежать повреждений.
Этап 6: Установка сантехники, электроточек и освещения
Финальный штрих инженерии. Теперь, когда стены и полы готовы, можно устанавливать видимые элементы.
- Монтируются розетки, выключатели и распределительные щиты.
- Устанавливаются люстры, бра и встроенные светильники.
- Крепится сантехника: унитаз, раковина, ванна или душевая кабина, смесители.
- Подключаются бытовые приборы: стиральная машина, посудомоечная машина, бойлер.
Проверьте работу всех систем. Включите свет, откройте воду, запустите стирку. Убедитесь, что нет протечек и коротких замыканий. Только после этого можно считать техническую часть завершенной.
Этап 7: Монтаж мебели и финальная уборка
Квартира почти готова. Осталось самое приятное - наполнение жизнью.
Сначала устанавливается встроенная мебель: кухонные гарнитуры, шкафы-купе, гардеробные. Они требуют точной подгонки под размеры комнаты. Затем вносится свободная мебель: диваны, кровати, столы. В конце ставятся декоративные элементы: шторы, картины, ковры.
Финальная генеральная уборка - обязательный пункт. Пылесосим пол, моем окна, протираем пыль со всех поверхностей, убираем строительный мусор. Только после этого можно заселяться.
| Этап | Основные работы | Примерные сроки |
|---|---|---|
| Подготовка | Дизайн-проект, смета, согласование | 2-4 недели |
| Демонтаж | Снятие старой отделки, вывоз мусора | 1-2 недели |
| Инженерия | Электрика, сантехника, вентиляция | 2-3 недели |
| Черновая отделка | Штукатурка, стяжка, гипсокартон | 3-4 недели |
| Чистовая отделка | Плитка, обои, покраска, полы | 3-5 недель |
| Финализация | Сантехника, свет, двери, мебель | 2-3 недели |
Частые ошибки и как их избежать
Даже опытные мастера допускают просчеты. Вот три самых распространенных:
1. Покупка материалов заранее. Вы купили ламинат, а потом выяснилось, что высота стяжки изменилась, и он не проходит под дверью. Покупайте материалы строго по графику работ. Электрику и сантехнику - на этапе подготовки, отделочные материалы - за неделю до начала соответствующего этапа.
2. Игнорирование вентиляции. В современных квартирах с пластиковыми окнами часто плохая циркуляция воздуха. Если не сделать принудительную вытяжку в ванной и на кухне, появится плесень. Проверьте тягу еще на этапе черновых работ.
3. Экономия на грунтовке. Грунт укрепляет поверхность и улучшает сцепление материалов. Пропуск этого шага приводит к отслоению обоев, осыпанию штукатурки и появлению трещин. Используйте качественную грунтовку глубокого проникновения.
Как долго длится капитальный ремонт квартиры?
Средний срок капитального ремонта двухкомнатной квартиры составляет 3-4 месяца. Однако это зависит от площади, сложности перепланировки и количества рабочих. Ремонт «под ключ» может занять до 6 месяцев, если включены заказ мебели и сложные дизайнерские решения.
Что делать сначала: электрику или штукатурку?
Сначала делается электрика. Провода и подрозетники монтируются в стену, а затем стена штукатурится. Если сделать наоборот, придется ломать готовую отделку для прокладки кабелей.
Нужно ли снимать старые обои до основания?
Да, обязательно. Новые обои могут отклеиться вместе со старыми, если те держатся плохо. Кроме того, слой старых обоев увеличивает толщину стены, что может помешать установке дверей или мебели. Лучше снять всё до бетона или кирпича.
Когда ставить двери: до или после чистовой отделки?
Двери устанавливают после чистовой отделки стен (поклейки обоев или покраски), но до укладки плинтусов. Это позволяет аккуратно состыковать наличники двери со стеной и избежать повреждения дверного полотна при строительных работах.
Можно ли жить в квартире во время ремонта?
Жить можно только на этапе черновой отделки, если вы готовы к пыли, шуму и отсутствию нормальной санитарии. На этапе чистовой отделки проживание крайне не рекомендуется из-за химических запахов от клеев, красок и лаков, а также риска повреждения готовых поверхностей.
Как сэкономить на ремонте без потери качества?
Экономьте на мебели и декоре, но не на черновых материалах и услугах мастеров. Дешевая штукатурка или плохой электрик обойдутся дороже в будущем. Также можно купить материалы оптом или по акциям, но только после составления точной сметы.
